老哥俱乐部

News center
新闻中心
承载民族工业希望 彰显中国动力风范
坚定不移做强做优做大企业,展示中国装备制造业的实力与风范,为实现中华民族伟大再起的中国梦孝顺实力

我们在天下级的“超等工程”前线备战 ——白鹤滩水电站右岸首台机组转子吊装倒计时

泉源:老哥俱乐部

浏览量:

宣布时间:2020-09-08

老哥俱乐部-老哥必备的交流社区

          白鹤滩工程施工区全景 。(图片泉源:三峡集团)

        6月13日,白鹤滩水电站右岸首台机组底环顺遂吊入机坑,水轮机正式进入装置环节 。

        7月22日,白鹤滩水电站右岸首台机组转轮吊装乐成 。

8月30日,白鹤滩水电站右岸首台机组水轮发电机定子一次性顺遂通过整体耐压电气试验 。

        金沙江络绎不绝,隆隆的江水击响老哥俱乐部人冲刺百万千瓦机组这一天下水电“珠峰”的战鼓,在无数老哥俱乐部建设者和三峡公司及各参建单位的配合起劲下,这所天下在建规模最大的水电站——白鹤滩水电站右岸首台机组转子吊装进入倒计时 。

        底环吊装、转轮吊装、定子装置,以及即将最先的转子吊装、总装等重大工序,白鹤滩工程每一个节点的乐成时刻只是一瞬,但在这一瞬前后,又藏有几多个鲜为人知的故事……

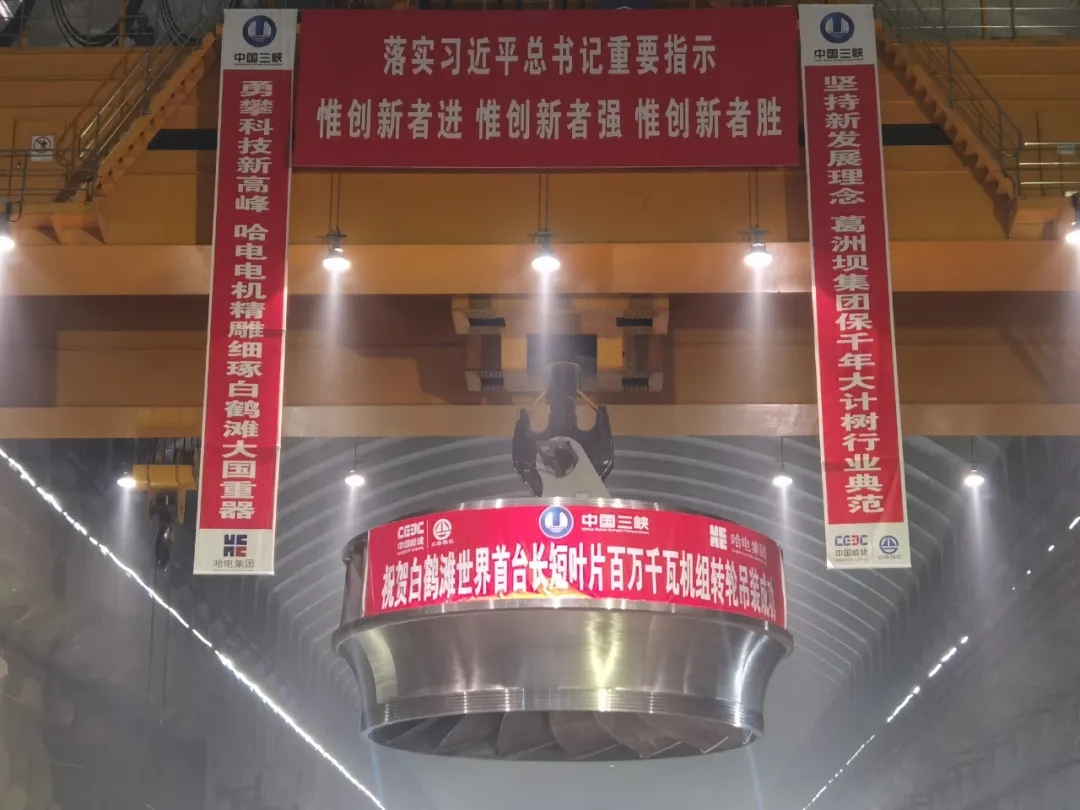

2020年7月22日16时09分,机组转轮吊装乐成

老哥俱乐部-老哥必备的交流社区

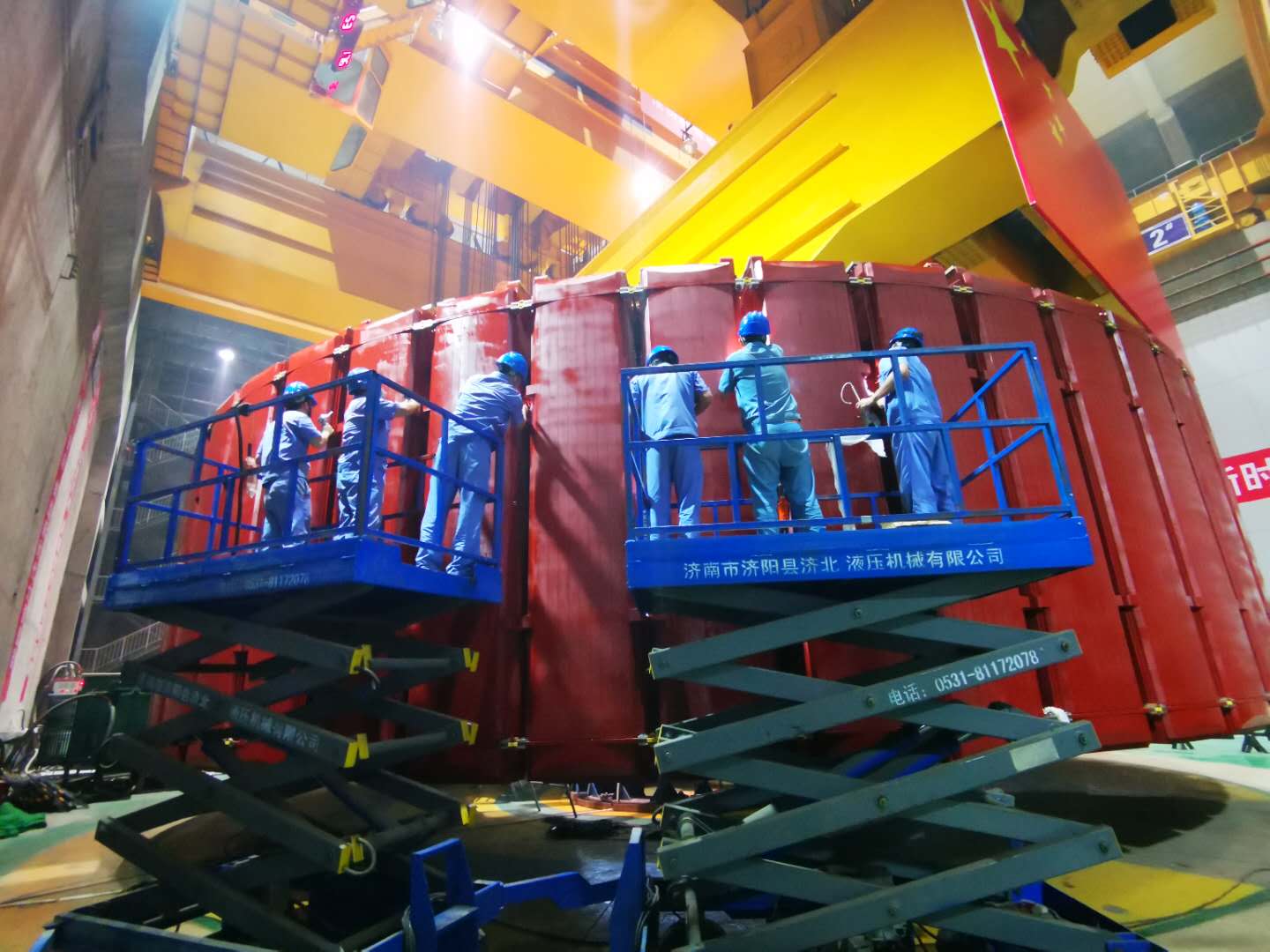

        时钟回拨到当天下昼14时20分,由老哥俱乐部集团电机公司白鹤滩转轮加工厂送运至装置车间的庞然大物——重达338吨的白鹤滩14号机组是非叶片转轮,最先从货车上起吊 。

        “17点前必需吊起!”现场时间争分夺秒,装置单位相关认真人正在机坑内举行最后的检查 。

        1300吨吊车直接在货车上起吊,起吊翻身工具通过液压拉伸器对毗连螺栓预紧举行吊装,出于对设计结构和对转轮螺纹孔的 ;,吊具螺栓需严酷按伸长量拉伸,而其时现场装置单位职员还没有拿到拉伸器比照表 。

        “陶队长,你们继续事情,老哥俱乐部人资助认真指挥螺栓拉伸试验” 。现场效劳职员翟志顺当机立断,自动协助参建单位扛起重任 。所剩时间未几,说干就干 。15时30分,拿到拉伸器比照表比照压力,与试验效果相符,老哥俱乐部集团现场效劳职员乐成完成试验 。

        16时09分,在千吨桥机的徐徐牵引下,这颗世纪工程的“巨无霸”心脏,精准吊入机坑,最先调解装置 。

2020年8月30日,白鹤滩水电站右岸首台机组

水轮发电机定子一次性通过整体耐压电气试验

老哥俱乐部-老哥必备的交流社区

        一次性顺遂通过整体耐压电气试验,为机组水轮发电机定子装置画下圆满句号 。但阶段性的胜利并不可让老哥俱乐部集团现场效劳职员松开,他们马一直蹄,早已最先奔向下一个目的地 。

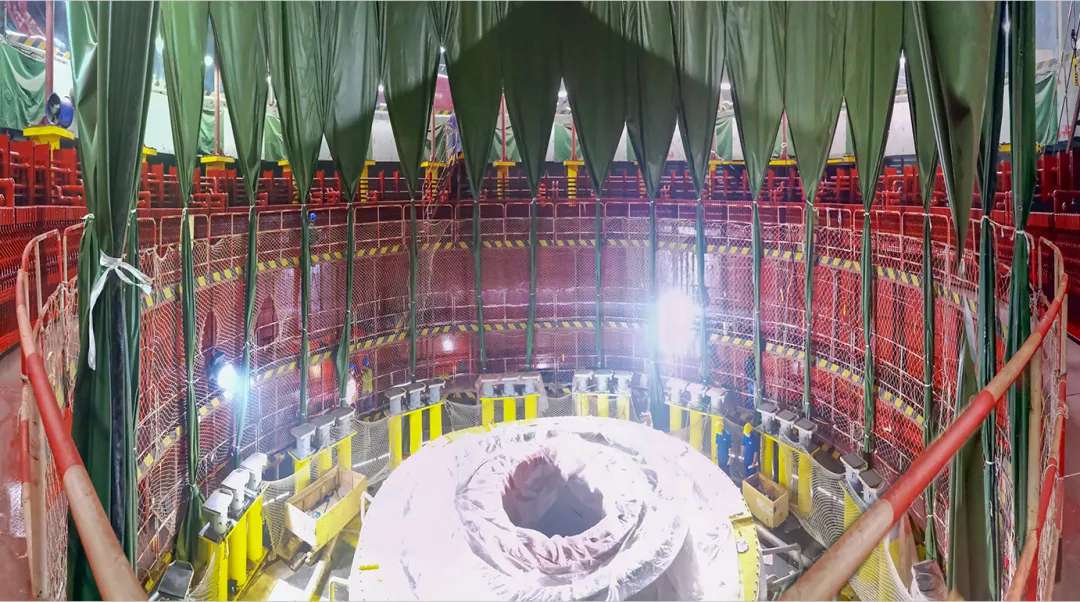

        9月1日,现场已完成14号机组转子磁极的挂装事情,此时距离预计的转子吊装时间仅剩8天,后续尚有转子极间联接螺栓把合、磁极整体耐压试验、外貌整理、喷漆等诸多事情需要完成,哪一项事情都不得有半点纰漏和延误,必需争分夺秒为转子吊装扫清障碍,不但要确保工件知足工艺要求,更要确保抵达三峡精品机组要求,同时也为后续转子按期吊装涤讪基础 。

2020年9月8日,白鹤滩水电站现场,

各单位备战中

老哥俱乐部-老哥必备的交流社区

        “转子磁极阻尼环毗连片牢靠件把紧力矩(85Nm)验收及格 。”

        “转子起吊工具对地高度知足起吊空间要求 。”

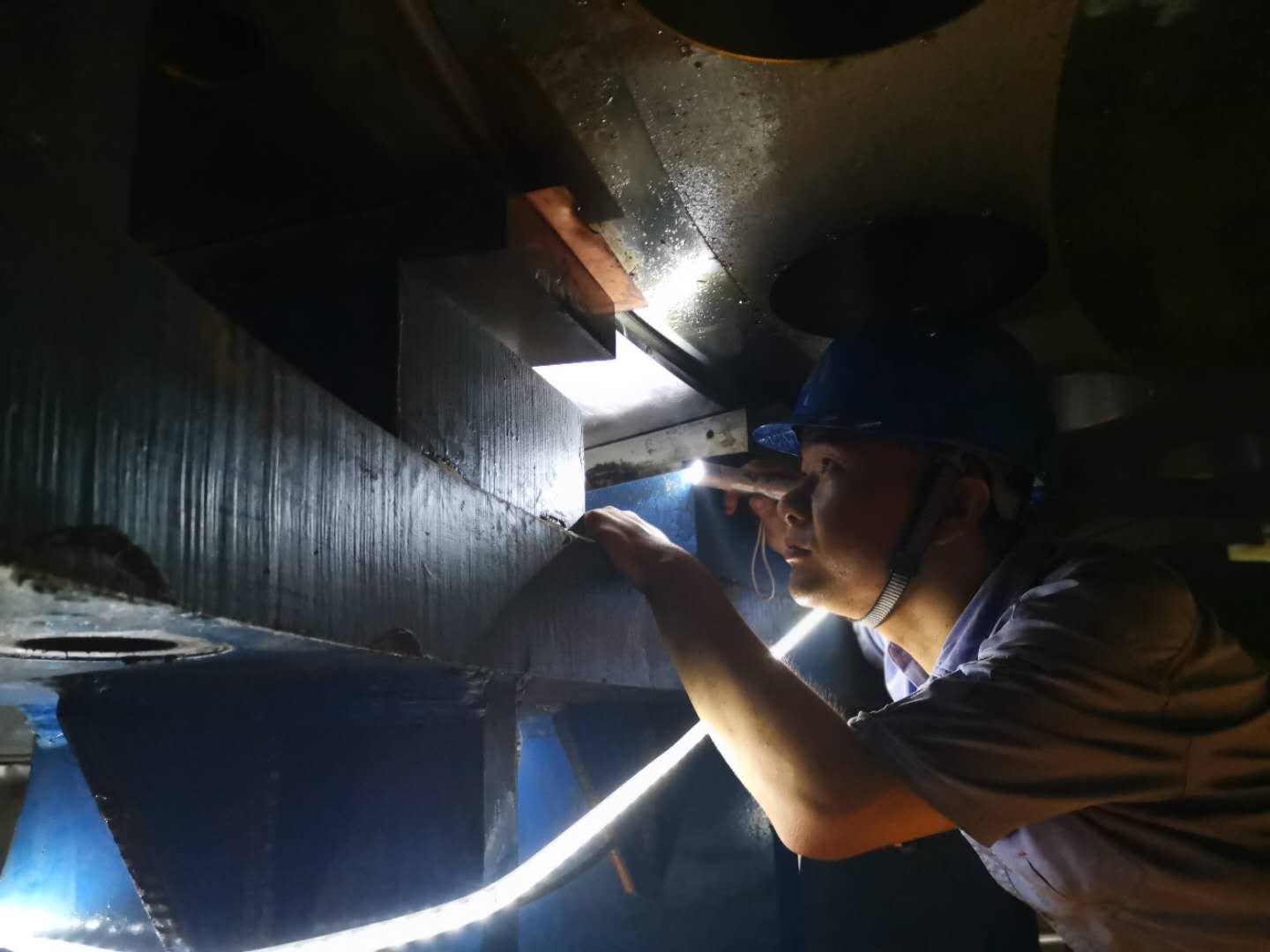

        “检查确认转子下法兰与推力头把合面崎岖点 。”

        “转子举行最终的周全整理排查事情 。”

        ……

        白鹤滩水电站现场忙中有序,老哥俱乐部集团效劳职员全力以赴与各参建单位一起举行着转子吊装的最后准备事情,确保吊装当天各环节万无一失 。主要、兴奋、期盼,白鹤滩现场以致天下人民都将拭目以待 。

老哥俱乐部-老哥必备的交流社区

        “投身强国伟业,建设大国重器,责任重大,但也倍感庆幸 。”这是老哥俱乐部集团的白鹤滩项目建设者的心田写照 。

        时间是最伟大的纪录者,忠实地纪录着老哥俱乐部集团的建设者们在金沙江上创立的一项项海内外水电领域的天下纪录 。十年磨一剑,出鞘必矛头,现在只一步之遥 。在完成机组转子吊装后,白鹤滩右岸首台机组将进入总装阶段,凭证妄想,首批机组将于2021年7月前正式并网发电 。


TOP
【网站地图】【sitemap】
